某公司接了一项市政排水管道工程,全长 1.3km,管道为 DN1200mm 的混凝土管,采用明挖开槽施工。沟槽断面如图所示。

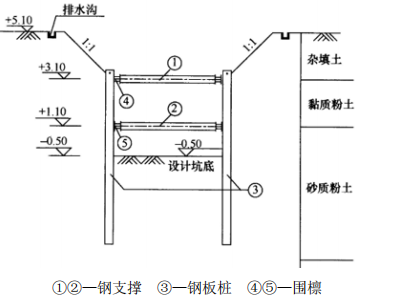

事件一:项目部进场后立即编制施工组织设计,拟将表层杂填土挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩 ,沟槽支护如下图所示,沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础,混凝土直接从商品混凝土输送车上卸料到坑底。 施工时恰逢雨季,项目部为了防止沟槽坍塌及漂管,采取了相应的防护措施 。
事件二:管道施工完成后,项目部进行了严密性试验,项目部将进行闭气试验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在规定闭气时间测定管道内的气体压力为 P。
事件三:在沟槽开挖过程中,由于疏忽,导致基坑支护结构出现较大变形,项目部采取了相应的处理措施后进行施工。
事件四:沟槽回填前,应将砖、石、木块等杂物清除干净。管道两侧回填时从一侧向另一侧填土,回填时,应在气温最高时进行。
【问题】
1.本沟槽开挖深度是多少?
2.用图中序号①-⑤及“→”表示支护体系施工和拆除的先后顺序。
3.指出施工组织设计中错误之处并给出正确做法。
4.写出管道严密性试验合格标准(用 P 表示)。
1.开挖深度为 5.6m 。
2.安装顺序:(3)→(4)→(1)→(5)→(2)。
拆除顺序:(2)→(5)→(1)→(4)→(3)
3.(1)拟将表层杂填土挖出后再打设钢板桩错误,应先钢板桩后挖除表层杂填土。
(2)沟槽拟采用机械开挖至设计标高错误,应预留 200-300mm 厚由人工开挖至设计标高。
(3)混凝土直接从商品混凝土输送车上卸料到坑底错误,槽深超过 2m,应设滑槽或串筒倾倒混凝土。
4.P≥1500Pa
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
