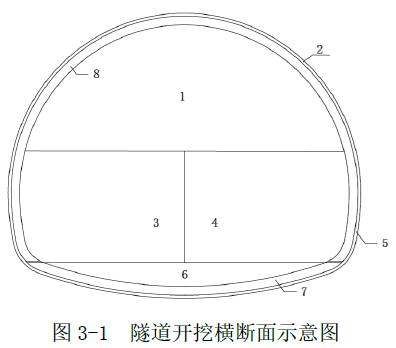

某二级公路单洞双车道隧道,起讫桩号 K5+300~K6+220,全长 920m。K5+300~K5+325、K6+200~ K6+220 段为Ⅴ级围岩,其余段落均为Ⅲ级围岩,隧道内涌水量较少,涌突水可能性小。施工单位从隧 道两端对向开挖,Ⅴ级围岩段采用中隔壁法;Ⅲ级围岩段采用台阶法。隧道一段开挖至桩号 K5+600 时,其隧道开挖横断面示意图如图 3-1 所示,图中 1~8 代表开挖或支护的施工工序。
施工中发生如下事件:
事件一:隧道施工前,施工单位项目部组织工程技术人员编制了隧道施工方案,部分要求如下:
(1)在开挖掌子面至二次衬砌之间设置逃生通道,随开挖进尺不断前移。
(2)初期支护施工过程中,喷射混凝土采用干喷工艺。
事件二:隧道结构采用复合式衬砌,二衬施工前,质检部门对初支喷射混凝土的强度进行了检验。
事件三:为了控制围岩稳定性,进行实时监控量测某断面围岩量测数据绘制了位移(u)一时间(t)关系图如图 3-2。
【问题】
1.该隧道按长度分类,属于哪种隧道?
2.写出图中施工工序 1、2、6、8 的名称。
3.逐条判断事件一中施工方案的做法是否正确,若不正确写出正确做法。
4.补充事件二中质检部门对初支喷射混凝土检验的实测项目。
5.针对事件三,指出该段围岩位移管理等级,并写出应对措施。
1.按长度分类,该隧道属于中隧道。
2.1-上台阶开挖;2-上台阶初期支护;6-仰拱(底部)开挖;8-二次衬砌
3.(1)正确。
(2)不正确。
正确做法:初期支护施工过程中,喷射混凝土应采用湿喷法或潮喷法。
4.初支喷射混凝土检验的实测项目还有喷层厚度、喷层与围岩接触状况。
5.(1)该段围岩位移管理等级为Ⅰ级。
(2)应对措施:暂停开挖,人员撤离,加强支护,加强监控量测。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
