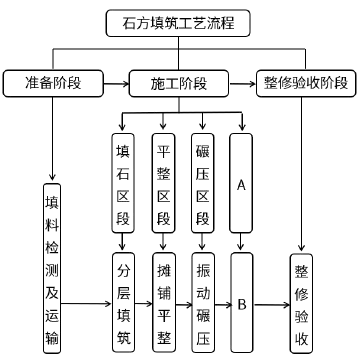

某段新建一级公路路基工程,主要施工内容为深路堑开挖和软土路堤填筑。其中路堑段长度为200m,开挖深度为20m,设计分三级边坡防护,主要地质为黏土和强风化、中风化泥岩,主要工作内容为土石方开挖和边坡防护。路堤所经水塘地段设计采用抛石挤淤处理,路堤采用石方填筑,工艺流程如下图所示。
施工中发生以下事件:
事件一:抛石挤淤施工前,施工单位制定了抛石挤淤施工方案,包括以下要点:
(1)拟投入的主要机械设备有自卸汽车、装载机、推土机和挖掘机;
(2)石料不易风化的片石、块石,石料直径宜不大于300mm;
(3)石料抛填顺序为自两侧向中部抛填,有横坡时由低侧向高侧抛填。
事件二:施工单位特别重视测量管理工作,在开工准备阶段,进行了交接桩,设计控制桩贯通复测,施工控制网建立等工作,在地形复测时,发现某路段地面实际高程与设计图提供的地面高程相差较大,需要调整路基设计高程,在施工阶段进行了施工放样测量、沉降位移变形观测、工序检查测量相关工作。
事件三:路堤填筑中,施工单位进行了严格的质量控制,其实测项目包括纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。
事件四:施工单位在旱季施工该段路堑,并在施工前做好了截、排水系统。由于雨水较少,路堑开挖后边坡较稳,土石方开挖自下而上分层进行,土石方全部开挖完成后自下而上逐级进行了边坡防护施工。
【问题】
1.指出图中A 所代表的区段名称和B 所代表的工艺名称。
2.事件一中施工方案中还需配备哪种施工机械,并针对事件一中施工方案中的不合理之处,给出正确做法。
3.针对事件二中开工准备阶段发现的问题,施工单位应如何处置?补充事件二中施工阶段测量工作内容。
4.补充路堤施工的实测项目,并写出相应的检测方法。
5.指出事件四中做法的不妥之处,并给出正确做法。
1.A:检测区段。B:检测签认。
2.(1)还需配置的施工机械是重型振动压路机。
(2)正确做法:石料直径宜不小于300mm。
横坡缓于1:10 时,应沿路线中线向前呈等腰三角形抛填、渐次向两侧对称抛填至全宽,将淤泥挤向两侧;当横坡陡于1:10 时,应自高侧向低侧渐次抛填。
3.(1)当复测成果与设计不相符时,施工单位应及时联系监理单位(或建设单位),与设计沟通解决。
(2)补充施工阶段的测量工作:施工控制网复测、安全监控测量。
4.(1)实测项目还有:压实、弯沉。
(2)压实采用沉降差控制时,采用水准仪进行检测。压实采用孔隙率控制时,采用水袋法进行检测。
5.不妥之处一:土石方开挖自下而上分层进行。
改正一:土石方开挖自上而下分层进行。
不妥之处二:土石方全部开挖完成后自下而上逐级进行了边坡防护施工。
改正二:土石方开挖时,边坡有防护要求的应开挖一级防护一级。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
