某水闸除险加固工程内容包括土建施工,更换启闭机、闸门及机电设备。施工标(不含设备采购)通过电子招投标交易平台交易,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采取《水利工程工程量清单计价规范》GB 50501—2007模式,最高投标限价1700万元。经过招标.施工单位甲中标并与发包人签订了施工合同。招投标及合同履行过程中发生如下事件。
事件1:代理公司编制的招标文件要求:
(1)投标人应在电子招投标交易平台注册登记。为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;
(2)投标报价不得高于最高投标限价,并不得低于最高投标限价的80%;
(3)投标人的子公司不得与投标人一同参加本项目投标;
(4)投标人可以现金或银行保函方式提交投标保证金;
(5)投标人获本工程所在省颁发的省级工程奖项的,评标赋2分,否则不得分。
某投标人认为上述规定存在不合理之处,在规定时间以书面形式向行政监督部门投诉。
事件2:合同约定:在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发(建设工程质量保证金管理办法)的通知》规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时间提交了完工申请单。监理人审核后,形成了完工结算汇总表(表2),发包人予以认可,并在规定节点时间内将应支付款项支付完毕。
问题:
1.指出事件1招标文件要求中的不合理之处,说明理由。投标人采取投诉这种方式是否妥当为什么
2.指出事件2表2中A、B、C、D分别代表的工程项目或费用或名称。
3.计算本合同应扣留的工程质量保证金金额(单位:元,保留小数点后两位)。
4.分别指出事件2中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。
1.事件1中招标文件要求的不合理之处及理由如下。
不合理之处一:“强制投标人购买交易平台配套的投标报价专用软件”。
理由:电子招投标交易平台运营机构不得要求投标人购买指定的软件。
不合理之处二:投标报价不得低于最高投标限价的80%。
理由:招标人不得设置最低投标限价。
不合理之处三:投标人获本工程所在省颁发的省级工程奖项的,评标赋2分。
理由:招标文件不得以特定区域奖项作为评标加分条件。
投标人采取投诉这种方式不妥。
理由:针对招标文件的不合理条款应首先通过异议途径解决。

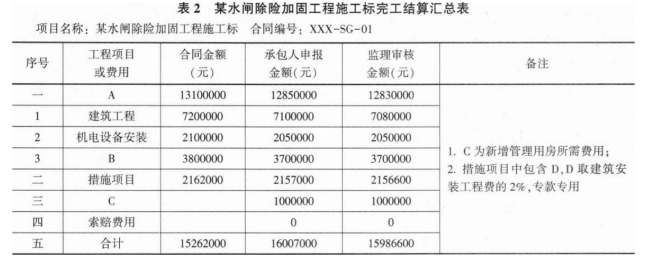

2.事件2表2中A、B、C、D分别代表的工程项目或费用或名称:
A代表分类分项工程量清单项目:
B代表金属结构安装(或闸门、启闭机安装):
C代表变更项目:
D代表安全生产措施费。
3.本合同应扣留的工程质量保证金金额=15986600×3%=479598.00元
4.施工单位甲提交完工付款申请单的节点时间:施工单位甲应在合同工程完工证书颁发后28d内,向监理人提交完工付款申请单。
发包人支付应支付款的节点时间:发包人应在监理人出具完工付款证书后的14d内。将应支付款支付给承包人。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
