A 公司通过招投标 EPC 总承包一个风力发电变电和输电工程项目。该项目位于北方某草原,通过风力发电设备发电后,通过变电站升至 35kV,用架空线路与电网连接。A 公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点,包括土壤防护以及水污染控制等措施。
A 公司按照合同要求采购了相关设备和材料,在电缆、导线等材料进场后,按照相关要求,进行了进场验收。验收合格后进行了妥善的储存与保管。
A 公司因施工资源等因素的制约,将 35kV 变电站和 35kV 架空线路分包给 B 公司和 C 公司,并要求 B 公司和 C 公司依据风力发电工程的系统要求进行送电验收。

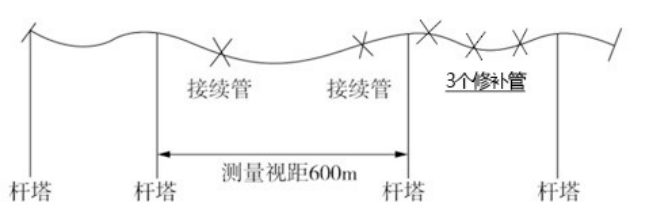

依据 A 公司项目部的要求,B 公司按计划完成 35kV 变电站的安装调试工作,C 公司按照进度要求完成了导线的架设连接(见图 1 架空线路),在开始 35kV 架空导线测量、试验时,被 A 公司项目部要求暂停整改,导线架设连接返工后检查符合规范要求。
风力发电工程、35kV 变电站和 35kV 架空线路在计划工期前系统验收合格,按合同要求将工程及竣工资料移交给建设单位。
【问题】
1.电缆材料的进场验收的依据和内容分别有哪些?
2.说明架空导线(图 1)在测试时被叫停的原因。并补充风力发电机组从电器配电柜安装到其他零部件安装之间的施工程序 ?
3.C 公司应完成 35kV 架空线路的哪些测试内容?
4.架空线缆的导线接头处可以用哪些办法检查其连接质量。
5.塔杆的中心桩应根据什么进行设定,在塔架动工前应采用什么方法进行控制?
1.(1)在材料进场时必须根据进料计划、送料凭证、质量保证书 或产品合格证,进行材料的数量和质量验收。
(2)进场验收内容应完整。包括品种、规格、型号、质量、数量、证件等。
2.(1)图中一个档距之间的架空导线出现了 2 个接续管和 3 个修补管;因为 66kV 及以下架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和三个补修管。
(2)图中一个测量视距为 600m,因为考虑架空送电线路钢塔之间的弧垂综合误差不应超过确定的裕度值,一段架空送电线路,其测量视距长度,不宜超过 400m。
(3)塔筒安装→机舱安装→发电机安装(若有)→ 叶片与轮毂地面组合→ 叶轮安装
3.(1)测量绝缘子和线路的绝缘电阻;
(2)检查架空线各相的两侧相位应一致;
(3)在额定电压下对空载线路的冲击合闸试验应进行 3 次;
(4)测量杆塔的接地电阻值,应符合设计的规定;
(5)导线接头测试。
4.(1)电压降法:导线接头两端的电压降,不超过同样长度导线电压降的 1.2 倍。
(2)温度法:红外线测温仪,可距被测点一定距离外进行测温,通过导线接头温度 的测量,来检验接头的连接质量。
5.(1)起止点和转折点及沿途障碍物的实 际情况来设定中心桩。
(2)一般采用十字线法或平行基线法进行控制。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
