A 公司承接一机电工程项目,承包内容包括通风空调工程,建筑智能化工程,建筑给排水及供暖和消防工程。其中通风空调和供暖工程分包给 B 公司施工,工程设备(热泵、风机盘管)管材(钢管、塑料管)传感器、阀门等均由 A 公司采购。其中热泵、风机盘管设备由建设单位指定生产厂家。

施工中,A 公司发现以下问题:

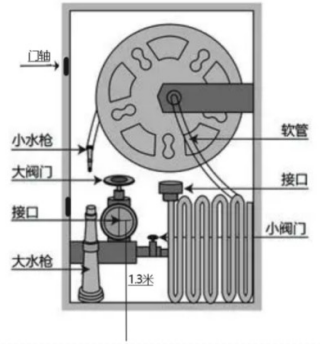

(1)某一处消火栓的安装,如图 1 所示。

(2)室内给水管网的水压试验记录显示钢管在试验压力下稳压 5min,压力降不超过0.2Mpa,塑料管在试验压力下稳压 1h,压力降不超过 0.5Mpa。

竣工验收资料检查时发现施工计量检测登录表内容仅有首次检定内容。

工程竣工投入使用 2 个月后,个别风机盘管噪音过大,经检查是产品质量所致。建设单位要求 A 公司对所有质量问题风机盘管更换并承担费用,A 公司拒绝建设单位的要求。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》深度自测2

【问题】

1.写出图 1 中的问题,应如何整改?

2.钢管和塑料管的水压试验检测方法是否正确?说明理由。

3.计量器具的检定还有哪些哪些?

4.A 公司拒绝建设单位要求是否合理并说明理由?

答案:
本题解析:

1.(1)问题:消火栓设置在门轴侧,整改:应远离门轴侧。

(2)问题:消火栓口距离地面为 1.3m,整改:消火栓口距离地面为 1.1m

2.不正确,理由如下:

(1)钢管在系统试验压力下 10min 内压力降不大于 0.02MPa,然后降至工作压力检查,压力应不降,不渗不漏;

(2)塑料管道系统在试验压力下稳压 1h 压力降不超过 0.05MPa,然后在工作压力 1.15 倍状态下稳压 2h,压力降不超过 0.03MPa,连接处不得渗漏。

3.后续检定,使用中检定,周期检定,仲裁检定。

4.不合理。,理由:盘管由 A 采购,属于 A 的责任,建设单位索赔原因成立。后续 A单位可以依据与厂家依据合同或者经协商决定。

更新时间:2025-07-20 13:21
纠错

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
多选题

混凝土拌合物的和易性包括( )。

  • A.保水性
  • B.耐久性
  • C.黏聚性
  • D.流动性
  • E.抗冻性
查看答案
单选题

根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。

  • A.规费
  • B.企业管理费
  • C.措施费
  • D.人工费
查看答案
单选题

根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。

  • A.劳动保护费
  • B.规费
  • C.企业管理费
  • D.人工费
查看答案
单选题

某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。

  • A.1.1m
  • B.1.2m
  • C.1.3m
  • D.1.5m
查看答案
单选题

根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。

  • A.学校
  • B.商店
  • C.航空港
  • D.医院
查看答案
多选题

建筑物的体系主要有()。

  • A.结构体系
  • B.围护体系
  • C.支撑体系
  • D.设备体系
  • E.供水体系
查看答案
