当前位置:首页 → 建筑工程 → 一级建造师 → 一建市政公用工程实务->某公司承建一车站基坑工程,位于城市商业中心,基坑周边有数座高

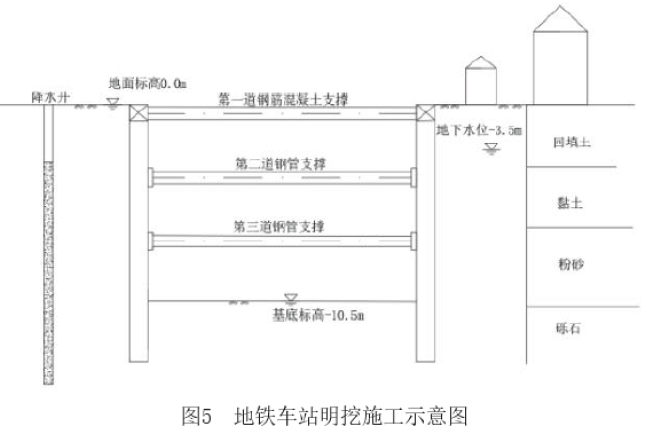

某公司承建一车站基坑工程,位于城市商业中心,基坑周边有数座高层建筑。围护结构采用咬合桩结构,共设置三道内支撑,其中第一道为钢筋混凝土支撑,其余两道为钢管支撑,地面标高为0.0m,地下水位标高为-3.5m,基底标高为-10.5m,基坑周边设置管井降水,基坑开挖示意图如5所示。项目部按照要求编制了施工组织设计。
事件一:施工前,建设单位委托当地一家具有相关资质的监测单位进行监测。监测单位编制监测方案,经过审批后,进行测量作业,基坑开挖监测项目有建筑物沉降、围护墙顶垂直位移、支撑轴力、立柱结构竖向、水平位移等。
事件二:项目部在开挖过程中,发生围护结构渗水,情况比较严重,直接封堵困难,项目部采取措施进行处理。
事件三:基坑开挖完毕,对周边高层建筑物监测发现,建筑物沉降过大,项目部紧急采取了针对性的措施。
(1)请计算出基坑开挖过程中降水深度。
(2)事件一中,基坑的监测项目还应包括哪些?
(3)事件二中,针对围护结构渗漏严重的情况,项目部应该如何处理。
(4)写出施工组织设计的编制审批流程。
(5)分析事件三中建筑物沉降的原因,应当采取哪些补救技术措施?
(1)基坑范围内地下水位应降至基础垫层以下不小于0.5m,降水深度为:10.5+0.5=11m。
(2)基坑监测还应包括:支护桩(墙)、边坡顶部水平位移;支护桩(墙)、边坡顶部竖向位移;支护桩(墙)体水平位移;锚杆拉力;地表沉降;竖井井壁支护结构净空收敛;地下水位。
(3)如果渗漏较为严重直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
(4)项目负责人主持编制,报企业技术负责人审批签字盖企业公章后,报监理单位。经总监理工程师审批签字盖执业印章,报建设单位备案后方可实施。
(5)建筑物沉降的原因:
原因1:降水(地下水位下降)会使土体空隙增加,导致土体产生竖向变形。
原因2:基坑围护结构向内侧变形,引发土体竖向位移(变形)。
原因3:降水井布置在坑外,导致坑外水位下降过快。
补救措施:降水井布置在基坑内部,坑外回灌,土体加固,建筑物地基加固托换,注浆,加密监测。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
