某施工单位承建部分城市轨道1号线新建工程,工程内容包括两座车站及一段区间隧道。地铁车站采用明挖法施工。地铁区间隧道地处围岩IV级区域,设计长度300m,采用浅埋暗挖法施工。洞口采用超前小导管注浆及钢筋网喷射混凝土、钢拱架支护等。

支护施工中,项目部采用的工序包括①开挖;②超前支护;③初喷;④复喷到设计厚度;⑤锚杆、钢筋网、钢拱架。超前支护在开挖前施工,初期支护紧跟开挖施工。小导管注浆支护加固采用直径30mm,长5m的水煤气管;注浆孔间距为100mm,外插角为10°,纵向搭接长度为2m。注浆工艺流程图如下:
车站基坑采用自上而下、分段依次开挖,钢筋网片安装及喷射混凝土紧跟开挖流水段,及时施加支撑或锚杆。开挖过程中对下列内容进行了中间验收:
(1)基坑平面位置、宽度、地质描述。
(2)基坑放坡开挖的坡度和围护桩及连续墙支护的稳定情况。
(3)地下管线的悬吊及基坑便桥稳固情况。
基坑回填质量验收主控项目包含:回填土的土质、含水率;回填碾压密实度等。
施工中项目部对隧道施工过程实行监控量测工作,确保施工中不出现坍塌事故。监测项目如下:
(1)支护施工的正确工序为?(用序号表示)
(2)小导管注浆支护设计参数是否合理?如不合理请改正。
(3)图中A、B是什么?
(4)基坑开挖中间验收项目和回填的主控项目均不完整,请补充完整。

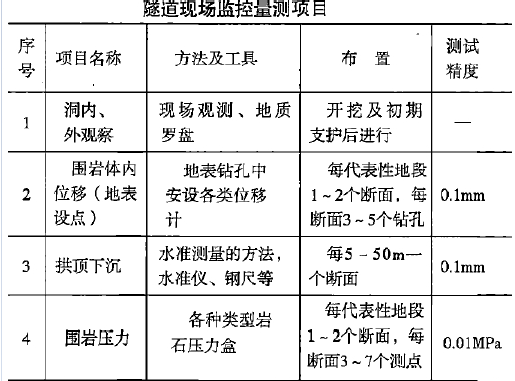

(5)补全隧道必测监测项目及对应的方法工具。
(1)②①③⑤④
(2)小导管直径30mm不合理,应选直径40~50mm。
(3)A:插入导管;B:调试与安装注浆管
(4)开挖中间验收项目:基坑高程、平整度;基坑降水。回填验收主控项目:基坑回填宜分层、水平机械压实,压实后的厚度应根据压实机械确定,且不应大于0.3米;结构两侧应水平、对称同时填压;基坑分段回填接槎处,已填土坡应挖台阶,其宽度不应小于1米,高度不应大于0.5米。
(5)地表下沉:水准仪、铟钢尺等。净空变化:收敛计、全站仪。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
