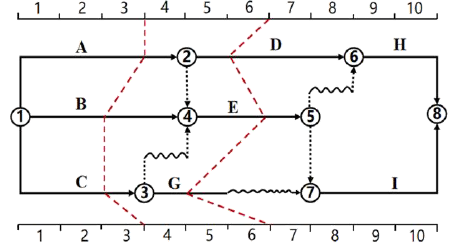

某工程时标网络计划如下图所示,当计划执行到第3周末及第6周末,检查得到的实际进度如图中的实际进度前锋线所示。则该图表明( )。
本题解析:
A、B选项错误:因为在第4周至第6周内工作A、B、D、E存在延误,所以不正常,D选项错误:第6周末检查时工作G实际进度拖后2周。
关于网络计划中关键线路正确的是( )。
本题解析:
选项A,一个网络计划可能有一条或几条关键线路;选项B,在单代号网络计划下,自始至终全部由关键工作组成,且时间间隔为零的线路为关键线路;选项C,全部由关键节点组成的线路不一定是关键线路。
根据《建设工程施工专业分包合同(示范文本)》,分包人不能按时开工,应在不迟于合同协议书约定的开工日期前( )天,以书面形式向承包人提出延期开工的理由。
本题解析:
分包人不能按时开工,应在不迟于合同协议书约定的开工日期前5天,以书面形式向承包人提出延期开工的理由。承包人应在接到延期开工申请后的48h内以书面形式答复分包人。
单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧前工作间的时距是FTF=2天。该工作的最早开始时间是第( )天。
本题解析:
紧前工作最早完成时间=2+5=7,该工作的最早完成时间=7+2=9,该工作的最早开始时间=9-3=6。
根据《标准设计施工总承包招标文件》,下列合同文件中,( )优先解释顺序在前。
本题解析:
组成设计施工总承包合同的各项文件应互相解释,互为说明。除专用合同条款另有约定外,解释合同文件的优先顺序如下:①合同协议书;②中标通知书;③投标函及投标函附录;④专用合同条款;⑤通用合同条款;⑥发包人要求;⑦承包人建议书;⑧价格清单;⑨其他合同文件。

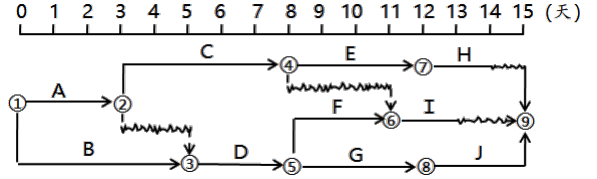

某工程双代号时标网络计划如下图,工作C的最早开始时间和总时差分别是( )天。
本题解析:
由图可以看出工作C的最早开始时间=3,总时差计算得出等于1天。
发生承包人违反合同约定的情况时,处理方法正确的是( )。
本题解析:
当承包人无法继续履行或明确表示不履行或实质上已停止履行合同时,发包人可通知承包人立即解除合同,并按有关法律处理;其他违约情况发生时,监理人可向承包人发出整改通知,要求其在指定的期限内改正。监理人发出整改通知28天后,承包人仍不纠正违约行为的,发包人可向承包人发出解除合同通知。

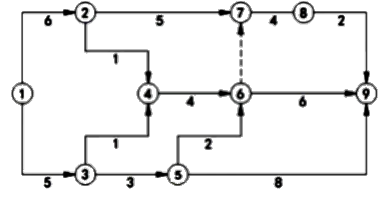

双代号网络计划如下图,关键线路有( )条。
本题解析:
如图,持续时间最长的线路为关键线路。关键线路有三条分别为:①②⑦⑧⑨;①②④⑥⑨;①②④⑦⑧⑨。
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
试卷分类:一建建设工程项目管理
练习次数:0次
